国立第五小学校校舎非構造部材耐震化対策工事(建築工事)

発注者

国立市

所在地 東京都国立市市
工事概要   【非構造部材耐震化対策工事】

・天井材撤去・耐震天井新設工事・外壁改修工事

・塗装改修工事・外部サッシ改修工事

工期

令和 6年 6月 ~ 令和 7年 11月

2024年12月の進捗状況

12月11日に『Ⅰ期工事竣工検査』が行われ、国立市役所での書類検査および国立第五小学校へ現場検査を行い

無事、検査合格となりました。

国立市検査担当者と関係業者さんで現場撮影しました

2024年9月の進捗状況

1期工事として校舎内部の耐震化工事を8月末に終了し残り外壁改修工事および屋上防水改修工事を行っており、10月末の1期工事完了に向けて順調に進んでいます。

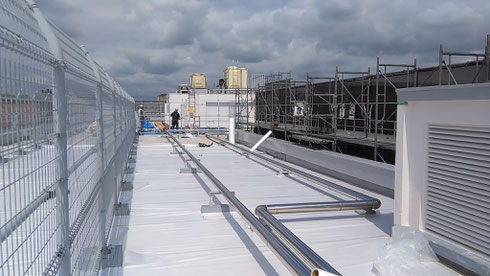

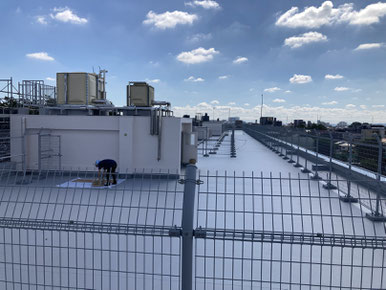

          屋上防水改修工事完了

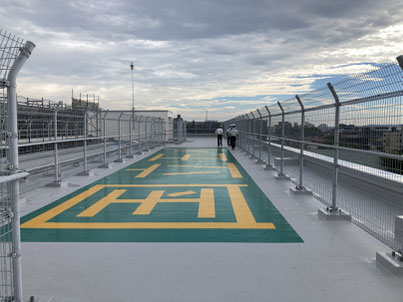

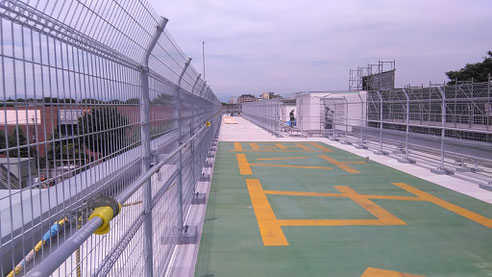

            屋上ヘリサイン

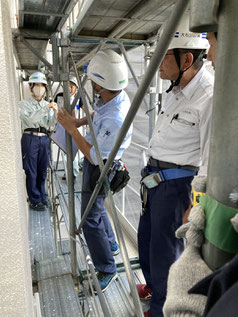

       外壁改修工事、社内検査実地

      国立市役所検査員による外壁改修状況確認

2024年8月の進捗状況

7月20日夏休みの開始後に1期工事として、教室・廊下の天井の耐震化工事を行い、8月22日に部分引渡しのための発注者様の検査があり無事に終わる事が出来ました。今年の猛暑で大変でしたが熱中症対策をしながら事故無く終わった事に感謝申し上げます。

現在は、1期工事の残りの外部改修及び屋上改修工事を行っています。

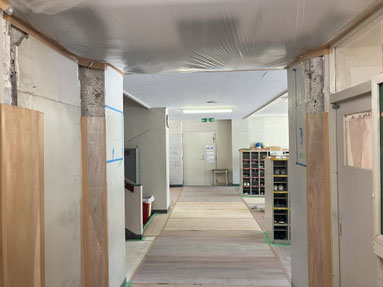

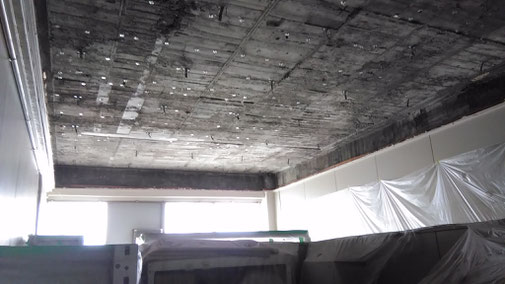

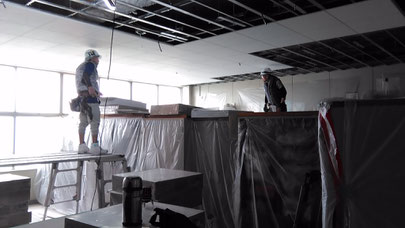

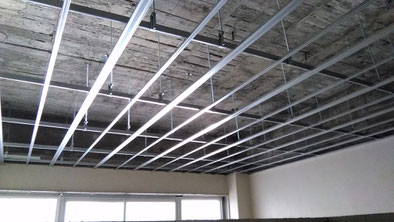

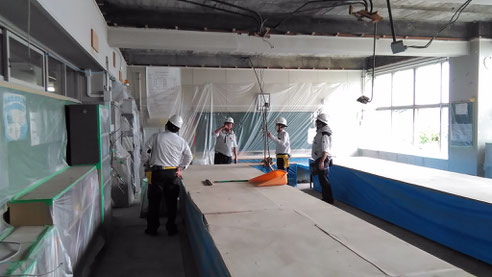

        既存非構造天井材を撤去

        天井材を張付しています。

       天井下地を構造部材に変更しています。

           屋上防水改修工事

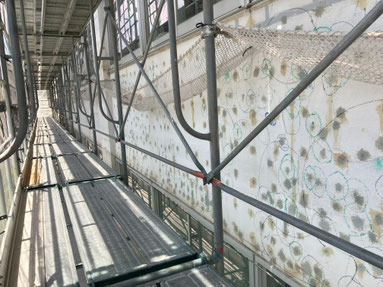

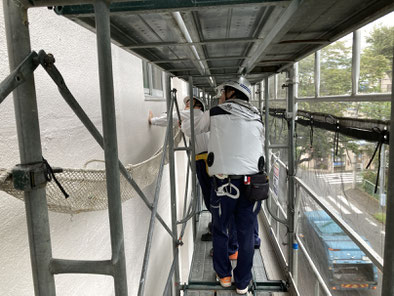

              外壁改修工事

2024年7月の進捗状況

7/20から夏休みに入り内外共に本格的工事(1期工事)を開始し、内部は天井他解体工事を、外部は外壁・屋上の塗装他改修工事を実施しています。猛暑の中、作業員の皆さんは、送風機付の作業着を着用しこまめに休憩しながら施工しています。

建物内修繕工事は夏休み中に終わらせなければならない為、段取良進めています。

2024年6月の進捗状況

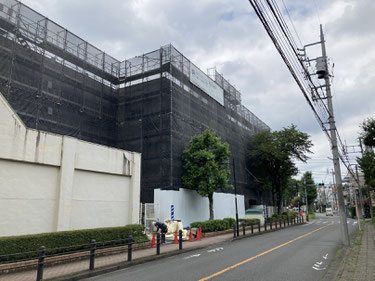

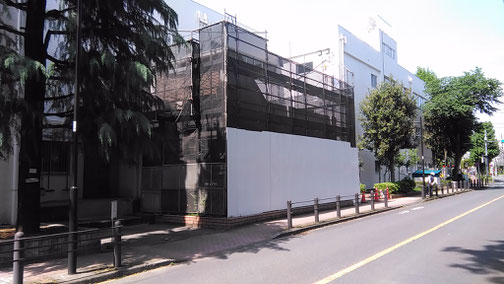

2024/6/7~2025/11/17の間で、12/29~5/31まで休工期間がある工期の-小学校居抜工事-です。

6/7の着工以降 仮囲(H3m)と現場事務所設置工事後外部本場組立を開始し、現在 西面仮囲組立及び外部本足場組立並びに運動場作業エリアの鉄板敷込みの其々工事を実地中
