発注者 |
N 様 |
所在地 | 東京都小金井市 |
設計 | ㈱雄建築事務所 様 |
工事概要 | RC造 地上3階 延べ面積 584㎡ |
工期 |
令和 6年 4月 ~ 令和 7年 2月 |
2025年3月の進捗状況

3月にJR東小金井駅近くにバイク専用車庫付のワンルームマンションを建設しました。外観にバイク専用マンションを示すマークを点灯し、各住戸全てにバイク専用の車庫が不随している形になります。お施主様、設計事務所のご協力により無事故無災害で工事完了することが出来ました。
2025年2月の進捗状況

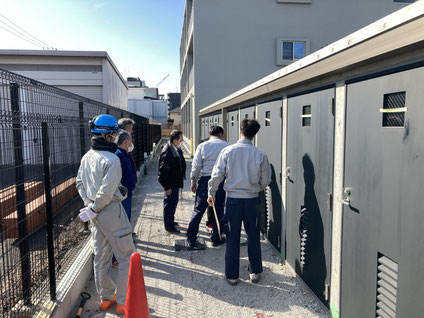

2月にお施主様・設計事務所様立会いのもと、引渡し検査を行いました。建具の建付、照明点灯確認など1つずつチェックしていただきました、無事終了し引渡しすることができました関係者の皆様に感謝申し上げます。後日竣工写真を掲載する予定です。
2025年1月の進捗状況

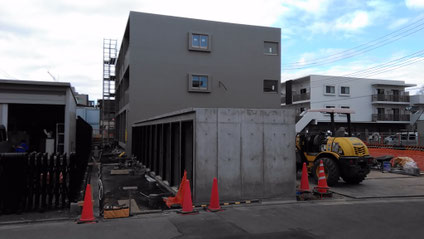

仮囲い万能鋼板を撤去し、木柄工事が始まりました、内部は傷がつかないように養生を行ってます。
2月末の竣工引渡しに向けて順調に進んでいます。
2024年11月の進捗状況

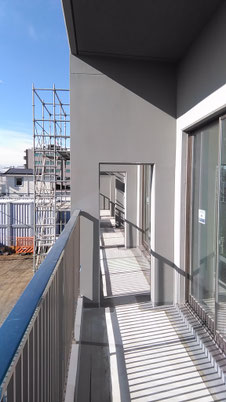

社内検査にて木壁仕上げについて精査し、問題がない事を確認した上で外部足場撤去を行いました、内部仕上げ工事も洗面化粧台、ユニットバスなどの機器を設置しております。
2024年11月の進捗状況
屋上コンクリートを打設完了して、上棟となり社内検査を実施して問題がない事を確認致しました。引き続き外壁塗装工事、建具工事、内装工事、住設工事と非常に忙しくなりますが安全・品質管理に留意しながら施工してまいります。

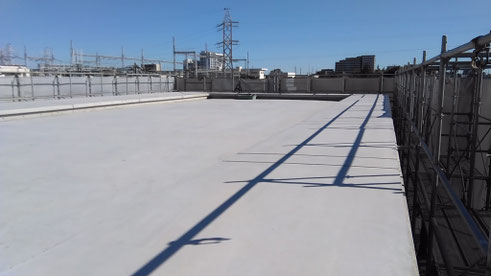

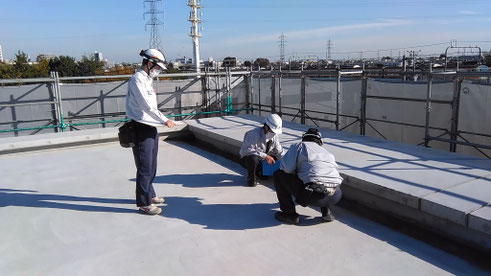

屋上コンクリート打設完了

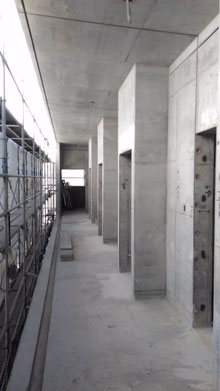

2階廊下部分

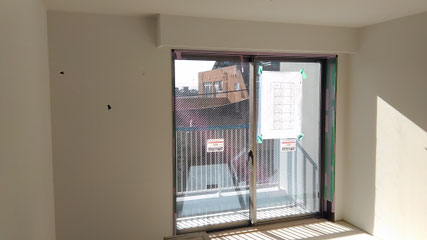

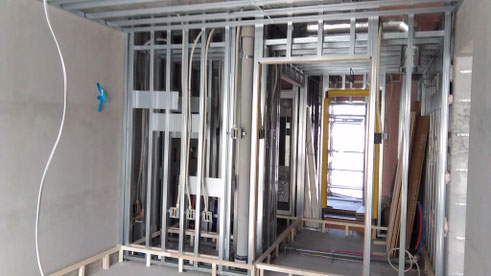

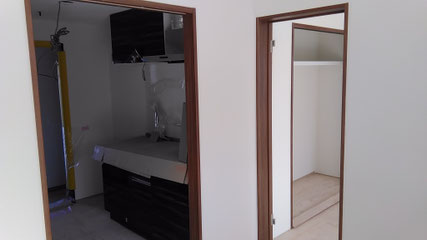

居室内装工事(下地)
社内検査

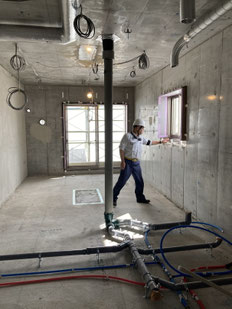

居室内装工事(仕上げ)
社内検査(今後の留意事項を現場担当者へ伝達)
2024年10月の進捗状況
3階立上り屋上コンクリート打設完了し無事上棟しました。
引き続き、1階建具工事、内装工事に着手しています。
2024年9月の進捗状況

2階床・壁の配筋・型枠をしながら1階の型枠を解体し内装工事に着手する準備をしており順調に進んでいます。

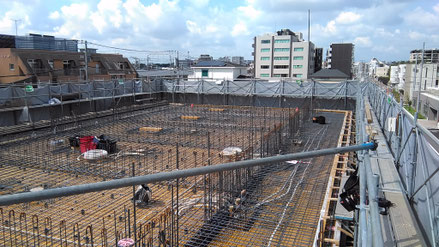

2階 床・壁・配筋状況
1階 廊下躯体状況
1階 居室躯体状況
2024年8月の進捗状況
躯体工事として1階から順に2階、3階と工事を進めております。
引き続き安全に配慮しながら工事を進めていきます。
2階建型枠建込中
2階床型枠建込中

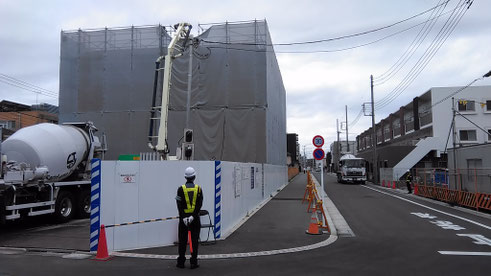

2024年7月の進捗状況

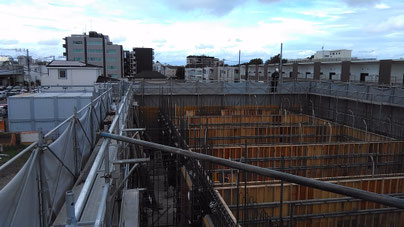

5/1の着工以降、基礎工事から1階スラブ工事、2階鉄筋配筋工事へと順調に進んでいます。
2024年6月の進捗状況

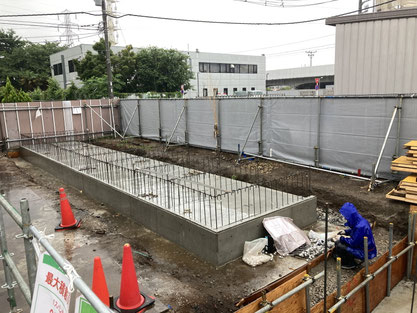

5月中旬に建築確認済証が下り次第 土工事を開始し基礎の耐圧盤コンクリート打設後、現在 基礎立上がりの型枠組立工事中です。
近隣住宅にご迷惑にならないように安全に配慮して施工を進めていきます。
2024年5月の進捗状況

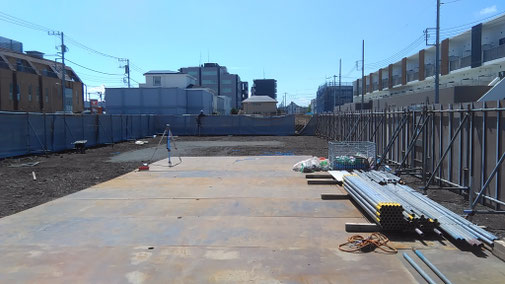

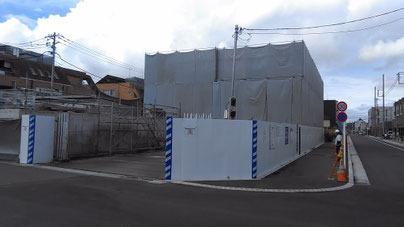

地鎮祭終了後、敷地外周部の仮囲・フェンス設置及び敷地内の鉄板敷込ほか仮設工事実施中です。

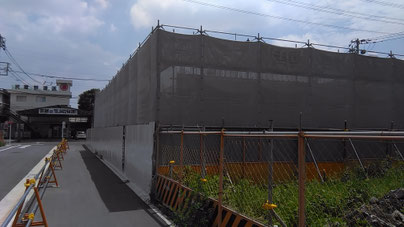

2024年4月の進捗状況
R6年3月に竣工した(仮称)小金井梶野町複合施設の隣接地にRC造3階建てのライダーハウス新築工事を施工させて頂く事になり、地鎮祭を取り行いました。
安全第一に施工していく所存です。
