電気通信大学共創進化型自立分散エネルギー・ネットワーク共創拠点施設(ZEB READY)新営工事


発注者

国立大学法人 電気通信大学

所在地 東京都調布市
工事概要

S造 地上3階 延べ面積 1,562.13㎡

工期

令和 6年 3月 ~ 令和 7年 3月末

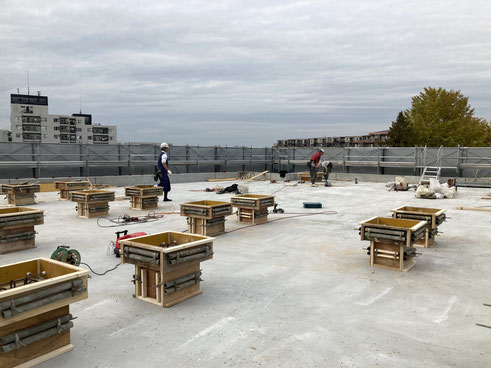

2025年2月の進捗状況

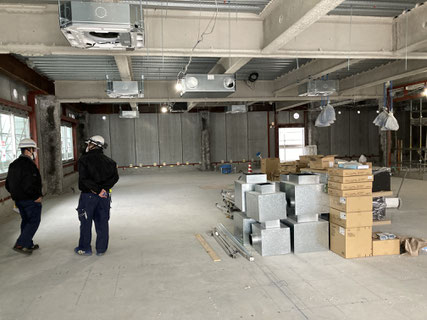

外部は屋上防水のためのコンクリート打設、内部はエレベーター工事、内装壁・天井の下地(ボード)工事を行っております。工期竣工に向けて多くの職人が出入りしているので事故のないよう毎月朝礼で注意事項を伝達しています。



2025年1月の進捗状況

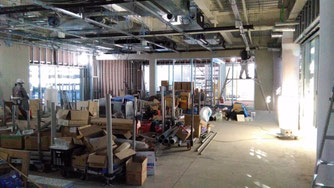

外壁材、建具取付が完了し、内部耐被覆および内装工事に着手しています。



2024年12月の進捗状況

各階コンクリート打設が完了し、鉄骨耐火被覆、外壁パネル建込み、建具取付と内外装工事に取組んでいます。



2024年11月の進捗状況

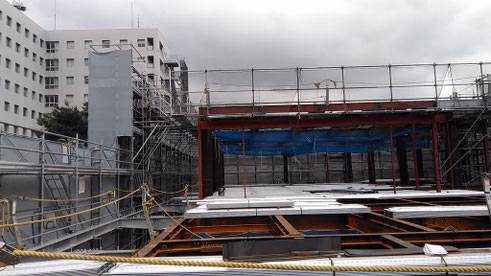

鉄骨工事が完了し、各階の床配筋およびコンクリートを打設し、外壁工事および内装工事の段取りを行っています。

          1階床コンクリート打設完了

            2階床配筋

            3階床配筋


                                 2階床コンクリート打設完了

                           3階床コンクリート打設完了



2024年10月の進捗状況

9月下旬に鉄骨建方工事を開始し本締め、デッキプレート敷きを行っており同時に外部足場組立を並行して安全に留意して施工しております。





2024年9月の進捗状況

基礎躯体工事を終え、埋戻し・転圧して、1階床コンクリート打設完了しました。

鉄骨建方に向けて順調に推移しています。


2024年8月の進捗状況

基礎鉄筋工事、型枠工事を施工中です。

9月初旬にコンクリート打設し、9月下旬の鉄骨建方に向けて順調に進んでいます。

            基礎鉄筋配筋中

       構内整理整頓しながら工事しています。



   隣接建物が研究室があるため防音シートを張っています。

2024年7月の進捗状況

地盤改良工事が終わり、基礎工事(基枠組立、鉄筋配筋)を実施しています。

監督職員に確認して頂きながら、施工しています。



2024年6月の進捗状況

R6年3月に受注致しました、電気通信大学共創進化型自立分散エネルギー・ネットワーク共創拠点施設(ZEB READY)新営工事において

先日、四方祓い(しほうばらい)を執り行いました。

建物四隅に米・酒・塩を撒きました。

安全第一に施工していく所存でございます。



2024年5月の進捗状況

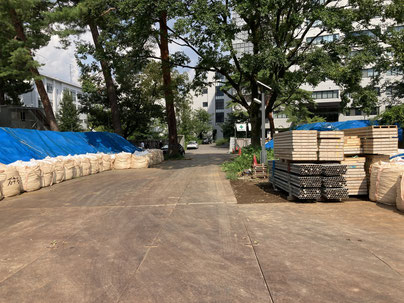

3/25の着工以降、工事エリアの仮囲・ゲート設置及び仮設事務所エリアの整地の共通仮設工事を其々終え、工事エリアの抜根・伐採他障害物撤去を実施中です。
