ガーデンビィラ参番館増築工事

発注者

A様

所在地 神奈川県川崎市多摩区
設計

株式会社グローバル設計

工事概要

RC造 地上3階建 増築 延床面積992㎡

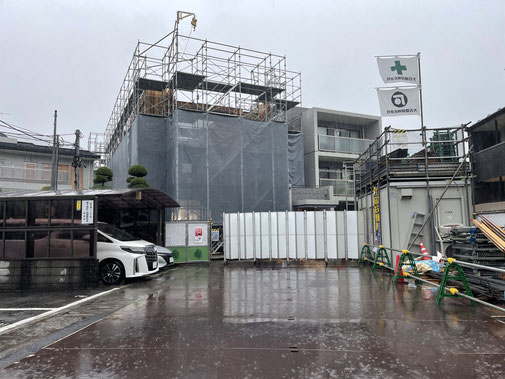

用途:店舗、共同住宅

工期

令和 5年 5月 ~ 令和 6年 2月

2023年2月の進捗状況

 外部は、外部本足場解体や仮設建物他も撤去を完了し既存建物内の防火区画壁や共用渡り廊下新設工事もほぼ完了し、外構工事の真最中です。

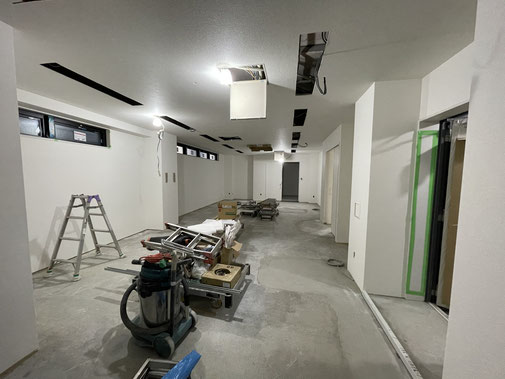

内部は、内装工事及び設備・電気器具取付工事中です。

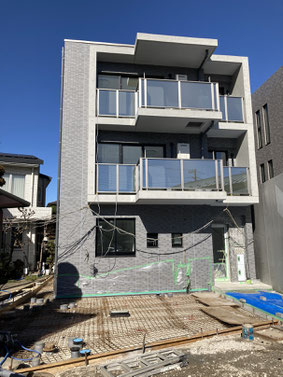

           左側が増築部分

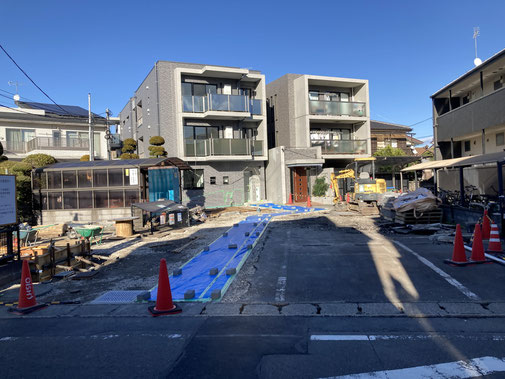

             外構工事

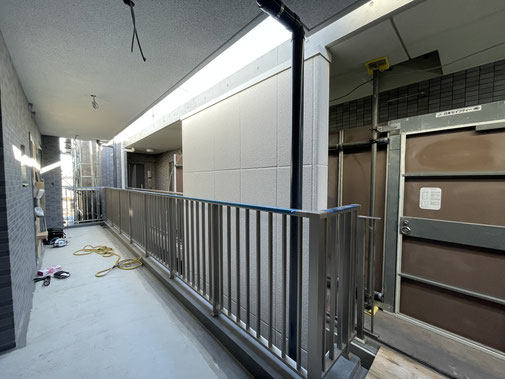

           バルコニー

                               事務室

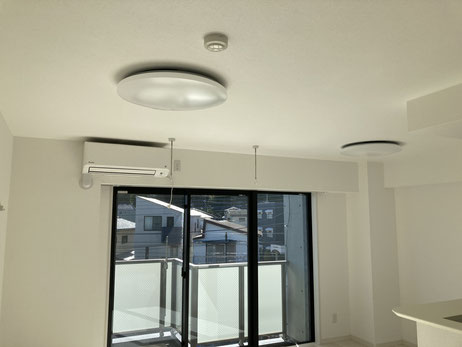

            賃貸住居部分

2023年12月の進捗状況

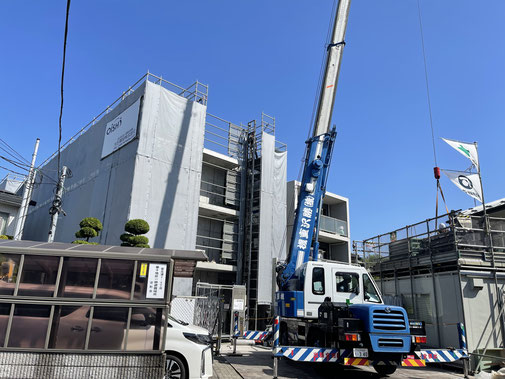

2月末竣工に向けて、いよいよ大詰めになりました。

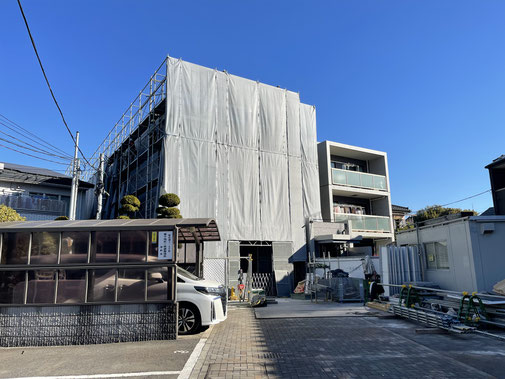

外部足場も一部ばらし、既存建物と繋げるための渡り廊下新設、増築建物内装工事など追い込みに入っています。

右側が既存建物でALC壁で繋げています。

2023年9月の進捗状況

9月末に上棟し、外部防水工事および内部建具、設備配管等を行っています。

お施主様および監理者と緊密に打合せしながら順調に工事を進めています。

2023年8月の進捗状況

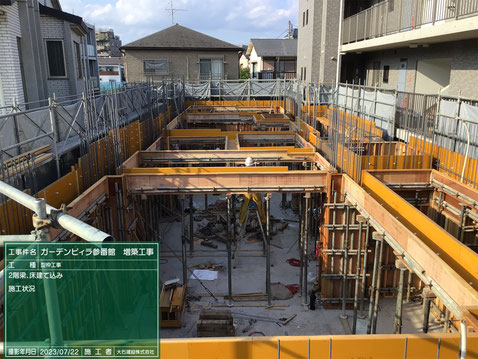

8月末2階~3階 躯体工事を行っています。

既存建物に増築する形なので入居者の安全確保を図りながら施工しております。

2023年7月の進捗状況

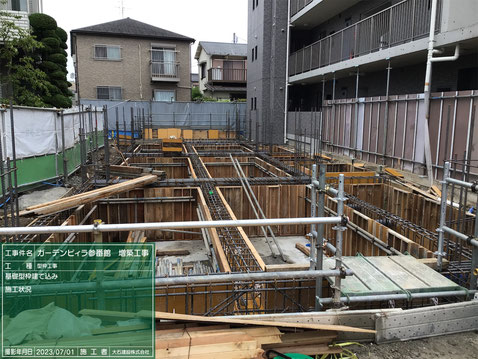

基礎工事が終わり、1階壁・2階床の型枠鉄筋工事を行っています。

酷暑が続いているのでコンクリートの品質が低下しないよう散水養生を行っています。

2023年6月の進捗状況

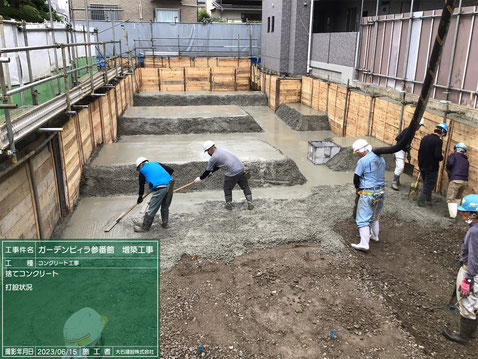

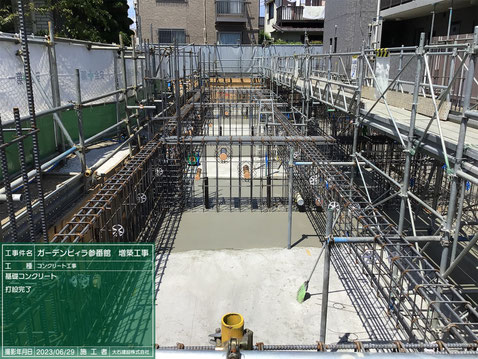

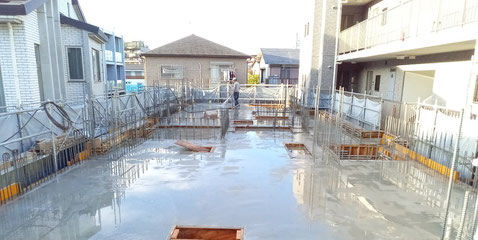

基礎捨てコンクリート打設

基礎配筋しています。
