発注者 |
N様 |
所在地 | 東京都小金井市 |
工事概要 | RC造 地上3階 延床面積3,672.61㎡ |
工期 |
令和5年3月〜令和6年3月 |
2024年3月の進捗状況
先に社内竣工検査を行い、建築完了を実施しました。その後に施主検査を実施し無事引き渡すことが出来ました。
関係者の皆様に感謝申し上げます。
検査要領他説明

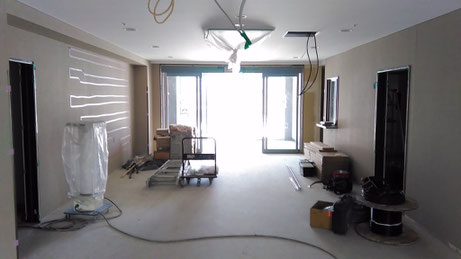

1階リビング入口
1階食堂兼ラウンジ
2024年2月の進捗状況
外部は、外壁工事が完了した箇所より撤去を進めていた外部本足場解体工事も完了し外構工事の真最中で、各屋上も防水工事が完了して設備機械工事中

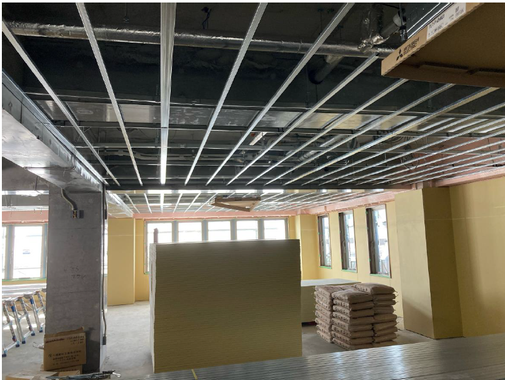

内部も最後にスタートした3階の壁・天井のボード貼りが完了し、各階は内装工事や設備及び電気の器具取付工事に連日70人強の職人さんが頑張っています。
外観
外観

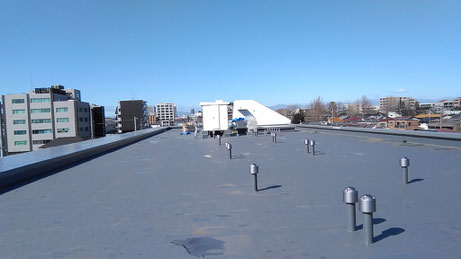

屋上防水

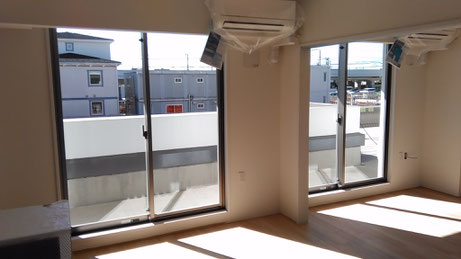

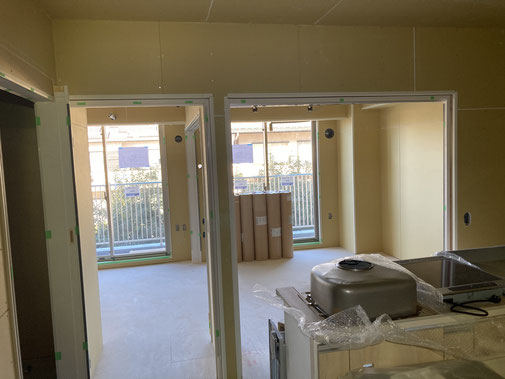

各階居室
各階廊下
エントランス

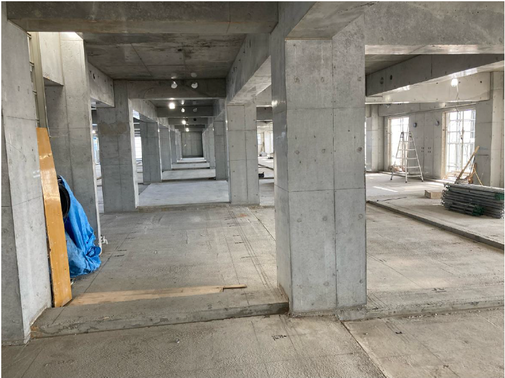

2023年12月の進捗状況
外壁工事が完了した個所より足場撤去しています。
内部もボード貼り、住設機器取付など工事完了まで連日80人以上の職人さんが作業しています。

2023年11月の進捗状況
10月に躯体上棟し、全階で内部工事に着手しています。
1、2階はボード貼り、3階は建具工具に着手しており連日50人以上の職人さんが作木しているので、十分に安全管理をしながら施工を進めています。

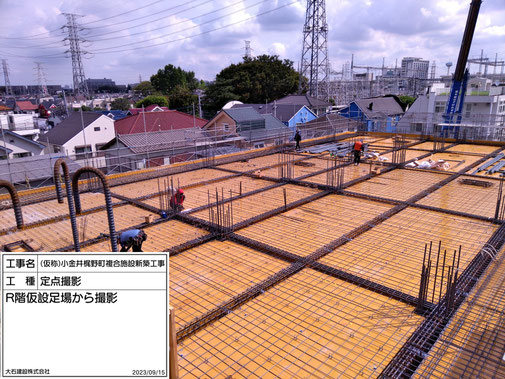

2023年9月の進捗状況
2023年8月の進捗状況

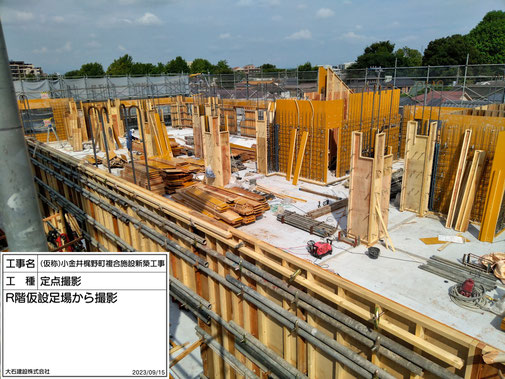

2階~3階 躯体工事を行ってます。
今後は1階サッシ取付を行い、いよいよ現場も忙しいくなります。

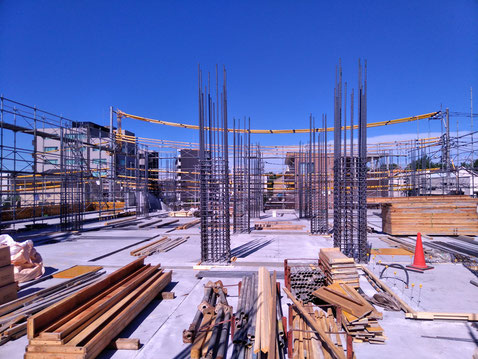

2023年7月の進捗状況
1階躯体工事~2階躯体工事を行っています。厳しい酷暑の中、熱中症にならないようにこまめに水分補給と休憩するよう指示しながら施工しています。

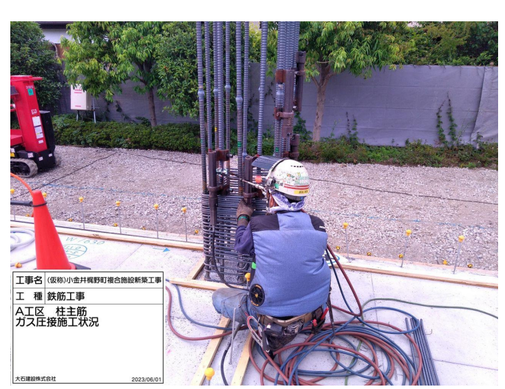

2023年6月の進捗状況
基礎工事が完了し今月より1階躯体工事に着手しました。建物規模が非常に大きいので3工区分けて柱配置、梁型枠建込、壁配布検査などをしています。

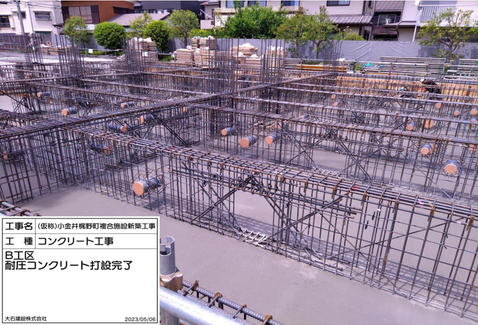

2023年5月の進捗状況

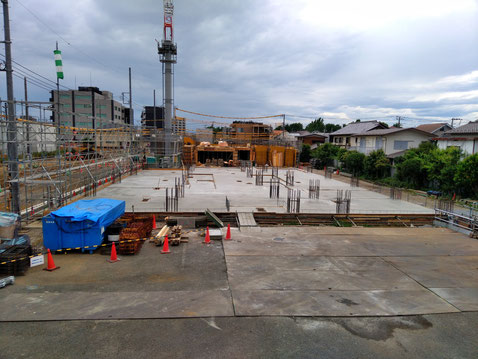

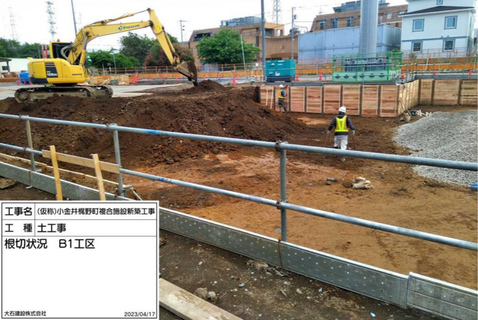

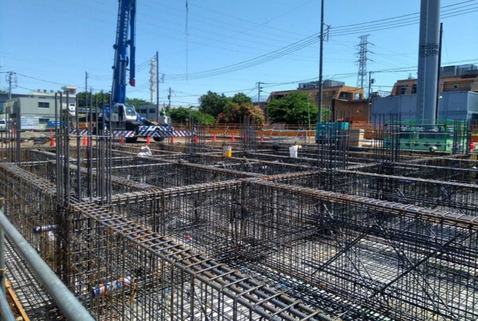

基礎工事を行っています。
建物規模が非常に大きいため3工区に分けて、鉄筋・型枠が組み終わった所から、基礎コンクリート打設しています。
2023年4月の進捗状況

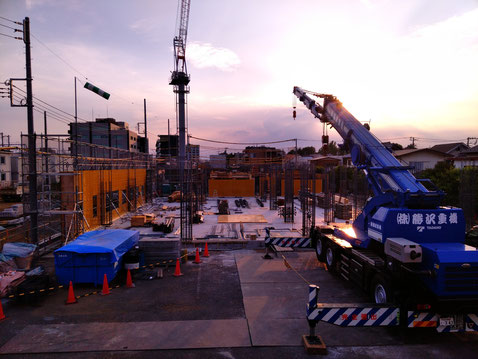

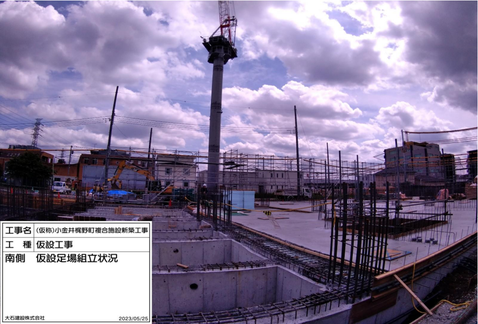

敷地内にタワークレーンを設置。基礎工事を行っています。
工期が短いため、出戻り工事がないように監理者と、綿密に打ち合わせしながら施工していく所存です。
2023年3月の進捗状況
鉄筋コンクリート造3階建て、延床面積3,672㎡の老人ホーム、サービス付き高齢者住宅生活介護事業所が入る複合施設となっています。
工期が大変短く、出戻り工事がないよう留意しながら施工していく所存です。
